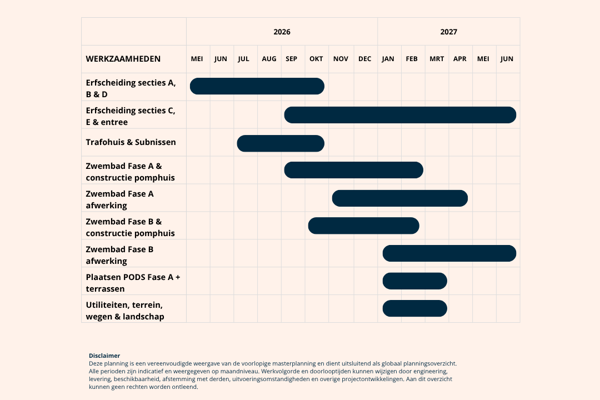

Bekijk de bouwvoortgang op Curaçao
Op Curaçao wordt hard gewerkt aan de realisatie van PODS Resort Curaçao. In maart 2026 ging de eerste schop in de grond en sindsdien krijgt het resort steeds verder vorm. De oplevering van de eerste PODS in fase A staat naar verwachting gepland voor maart 2027.
Op deze pagina nemen we u mee in de voortgang van de bouw. Van de eerste werkzaamheden op het terrein tot het moment waarop de PODS steeds duidelijker zichtbaar worden: met regelmatige bouwupdates en de nieuwste foto’s krijgt u een goed beeld van de ontwikkelingen op Curaçao.
Heeft u vragen over de bouwvoortgang, de aankoop van een POD op Curaçao of wilt u langskomen voor een bezichtiging? Neem contact met ons op!
Oktober 2026 - Week 41

Update september 2026
Op verschillende plekken op het bouwterrein zijn de vorderingen inmiddels goed zichtbaar. In Sectie A wordt verder gewerkt aan de funderingen voor de PODS en zijn de afwateringsbuizen aangelegd. Rondom het resort wordt ondertussen het hekwerk geplaatst, waarmee het terrein volledig kan worden afgesloten. Ook op het gebied van de toekomstige stroomvoorziening is een belangrijke stap gezet: het trafostation is inmiddels gereedgemaakt. Dit station zet elektriciteit van het openbare stroomnet om naar een geschikt spanningsniveau voor de PODS en overige voorzieningen op het resort. In Sectie B wordt daarnaast gewerkt aan het egaliseren van het terrein.
September 2026 - Week 38
September 2026 - Week 37
September 2026 - Week 36

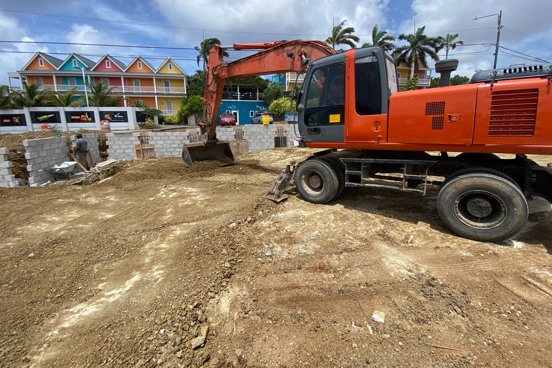

Update augustus 2026
De werkzaamheden op PODS Resort Curaçao zijn inmiddels in volle gang. In Sectie A is gestart met de aanleg van de funderingen voor Fase 1 en ook de volgende fasen worden hierop voorbereid. Tegelijkertijd wordt verder gewerkt aan de infrastructuur van het resort. De sleuven voor de ondergrondse voorzieningen zijn aangelegd en de leidingen voor de hemelwaterafvoer worden aangebracht. Ook liggen de benodigde kabels klaar om verwerkt te worden zodra deze zijn vrijgegeven door de haven. Op het terrein worden daarnaast de eerste erfafscheidingen aangelegd, waaronder muren en hekwerken. Met al deze werkzaamheden worden steeds meer onderdelen van het toekomstige resort zichtbaar en krijgt PODS Resort Curaçao stap voor stap verder vorm.
Augustus 2026 - Week 35
Augustus 2026 - Week 34
Augustus 2026 - Week 33
Augustus 2026 - Week 32
Juli 2026 - Week 31

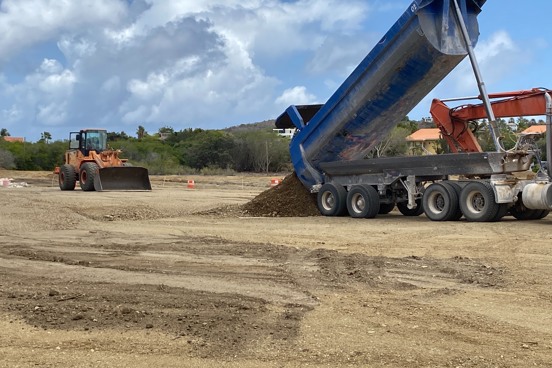

Update juli 2026
De voorbereidende grondwerkzaamheden worden per sectie uitgevoerd en op verschillende delen van het resort zijn de terreinvoorbereiding en schoonmaakwerkzaamheden inmiddels afgerond. Achter de schermen wordt er volop gewerkt aan de volgende stappen. Zo worden materialen ingekocht en voorbereid, vinden grond- en funderingsvoorbereidingen plaats en wordt gewerkt aan de infrastructuur voor onder andere nutsvoorzieningen, riolering en de ontsluiting van het terrein. Ook de technische engineering van de PODS en verschillende resortvoorzieningen is in volle gang. Zo wordt het terrein steeds verder voorbereid en worden de eerste belangrijke stappen richting de daadwerkelijke realisatie van het resort zichtbaar.
Juli 2026 - Week 29
Juli 2026 - Week 28
Juli 2026 - week 27

Groundbreaking Ceremony
Op donderdag 5 maart 2026 werd op Curaçao een bijzondere mijlpaal gevierd: de officiële start van de bouw van PODS Resort Curaçao. Tijdens de feestelijke ‘Groundbreaking Ceremony’ werd op de bouwlocatie symbolisch de eerste schop in de grond gezet. Samen met verschillende betrokken partijen, waaronder de ontwikkelaar, minister Cooper en andere genodigden, werd hiermee het officiële startsein gegeven voor de realisatie van het resort. Een mooi moment waarmee de plannen voor PODS Resort Curaçao steeds meer werkelijkheid worden. Vanaf dit moment volgen de werkzaamheden elkaar stap voor stap op en krijgt het resort steeds verder vorm.
Over PODS Resort Curaçao
PODS Resort Curaçao is een uniek vakantieresort op Curaçao waar comfortabel verblijven, een tropische omgeving en investeren samenkomen. Het resort bestaat uit luxe en moderne PODS voor 2, 4 of 6 personen, die van alle gemakken zijn voorzien. Daarnaast wordt het resort verrijkt met diverse faciliteiten die uw verblijf, en dat van uw gasten, compleet maken. Zo komt er een zwembad van 450 meter lang, dat door het resort slingert, en een hoofdgebouw met onder andere een restaurant en sport- en spelmogelijkheden.
Het resort wordt gefaseerd gerealiseerd. Als eigenaar beschikt u over een eigen vakantiewoning op Curaçao die professioneel wordt verhuurd wanneer u er zelf geen gebruik van maakt. Zo combineert PODS Resort Curaçao de mogelijkheid om zelf te genieten van een verblijf onder de Caribische zon met de voordelen van een investering in recreatief vastgoed.
